30.11.2011

Ulkopuolen täyttöjä ja routaeristys


Aamulla pimeässä aloitettiin routaeristäminen ulkopuolelta. Illan jo pimentyessä lopetettiin, viimeinen kuva viimeiseltä nurkalta. Yksi levy jäi jopa yli:)

Tämä siis tapahtui perjantaina. Lauantaina kävin vielä hieromassa murskeen tasaiseksi ja tärytin huolellisesti. Nyt odotellaan talopakettia. Ensimmäisten tavaroiden pitäisi saapua perjantaina 2.12.2011 ja pystytyksen pitäisi alkaa seuraavalla viikolla.

Ainut takaisku oli, kun huomasin ettei maadoituskuparia oltu laitettu anturan alle. Mutta kuulemma normien mukaan yhtä hyvin kuparin voi vetää tonttikeskukselta lenkille autokatoksen/talon ympäri ja näin sen aion tehdä. Ompahan sitten työmaasähkökin turvallista.

Tässä vaiheessa minun vastuut alkavat siirtymään taka-alalle. Olo on todella helpottunut, vaikka vähän silti jännittää. Toivotaan, että talvi ei tule aivan vielä, jotta saadaan katto pään päälle. Jouluna saa jo olla valkoista ihan vapaasti.

19.11.2011

Perjantaina 18.11. murskepeti valmiina

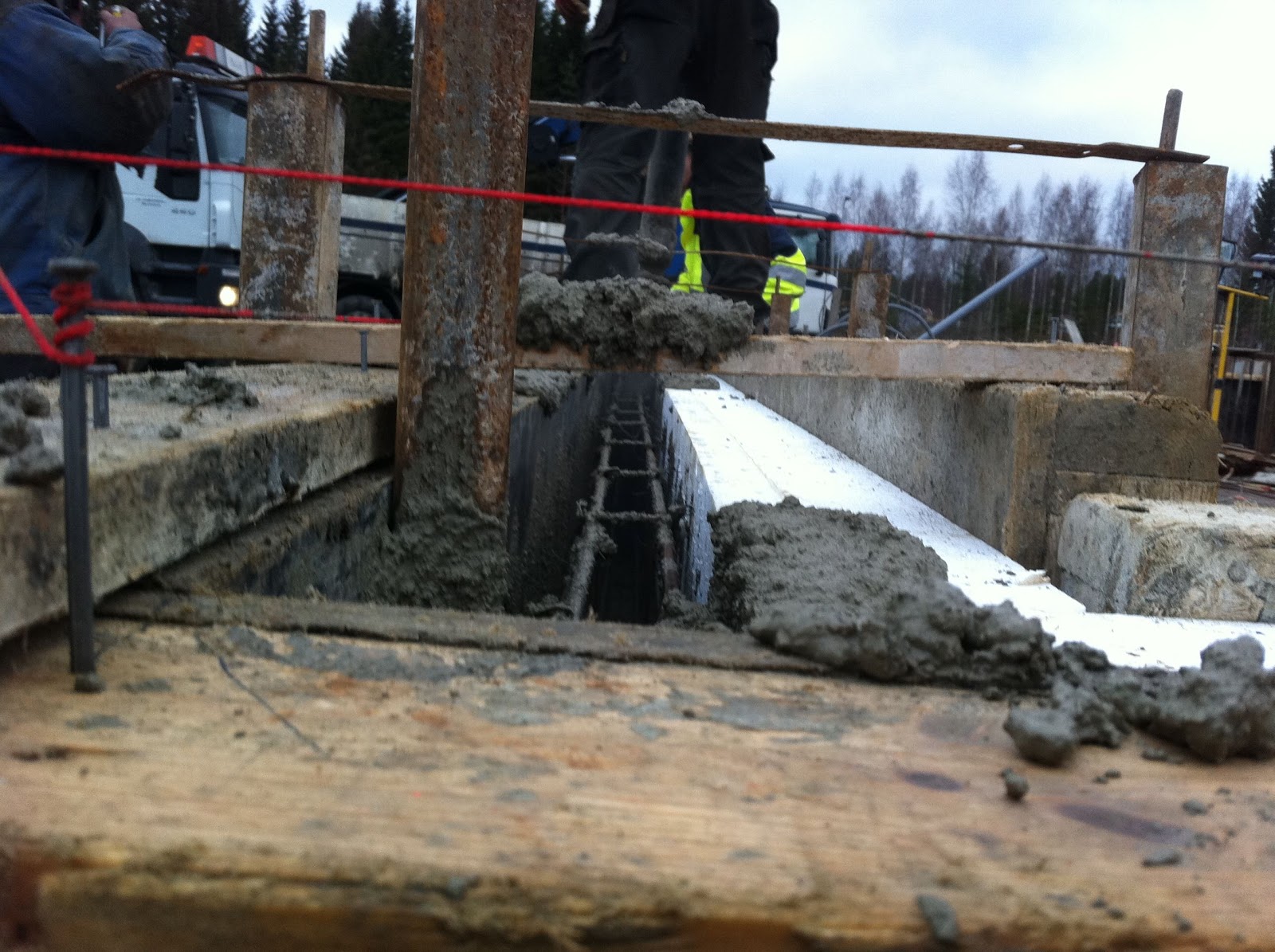

Valun on määrä tulla ensi viikon alussa, joko 21. tai 22.11. Kelitkin näyttäisivät vielä suotuisilta.

Sitten salaojien kimppuun



Viimeinen työvaihe ennen varsinaisen murskepedin tasoittamista oikeaan korkoon oli salaojien veto talon ympärille. Kaivo joka nurkalle ja reilun prosentin kaato purkukaivolle. Tämä sujui näppärästi.

Sähkökeskus torstaina 17.11. ennen sähköjen kytkemistä


Vaativin ja aikaavievin yksittäinen homma tähän mennessä oli vetää vesi- ja viemäriliittymät talolle. Kaivanto oli syvä ja n. 20m pitkä, mutta siitäkin lopulta suoriuduttiin. Tämän jälkeen kaivettiin salaojan ja sadevesien purkuputki talon kulmalle. Purkuputki meni sopivasti ristiin sähkökaapeleiden kanssa, mutta jotenkin saimme molemmat sumplittua. Kuvassa sähkökeskus ennen asennusta jalustalle.

Kun tarpeeksi kaivaa, niin vesi virtaa, ke 16.11.

Piti kaivaa aika syvälle, joten vettäkin rupesi virtaamaan kuoppaan. Piti hoitaa liitokset ripeästi kun vesi toi mukanaan maata ja peitti liitoskohdat aina uudelleen. Saimme kuitenkin liitokset tehtyä ja perusvesikaivon asennettua.

Johtokaivantoa ke 16.11.


Seuraavaksi oli vuorossa liittyminen kunnan käyttövesiverkkoon, sekä viemäri ja hulevesiverkkoon.

Pintamaiden kuorinta aloitettiin välittömästi ma 14.11.




Rakennusluvassa lattiakorko oli merkitty+104,70(alunperin tasauskuvassa lattiakorko oli +104,30). Päätimme mestarin kanssa nostaa vielä 20cm, jotta saadaan kaadot varmasti kohdilleen.
Lattiakorosta vähensin 80mm valun, 900mm sokkelin (ei erillistä anturaa), sekä 300mm murskepedin.
Pintamaita kuorittiin siis aina korkoon +103,62.
Jos huomaatte laskuvirheen, niin kertokaa äkkiä, tiistaihin asti ehtii vielä korjaamaan ;)

Juuri kun mittamiesten piti tulla merkitsemään talon ja autokatoksen paikat, lupa-arkkitehti soitti ja sanoi, että autokatosta pitää siirtää 2,5m poispäin tiestä, siis kohti taloa. Ei muuta kun äkkiä uusi asemapiirros ja seuraavana päivänä asia oli kunnossa. Onneksi talon ja katoksen väliin jäi vieläkin yli 5m.

18.11.2011

Tervetuloa seuraamaan rakennusprojektin etenemistä kanssani!


Olen ensimmäisen taloprojektini kimpussa. Paljon olen joutunut kyselemään ja netistä lueskelemaan ja muiden kuvia katselemaan. Apua olen saanut. Nyt ajattelin dokumentoida tämän projektin etenemistä näin julkisesti, jotta halutessaan joku toinen voi saada kuvaa siitä, miltä rakentaminen näin "amatöörin" silmin näyttää.

Niin siinä siis vain kävi, että illan pimeinä tunteina löysin itseni kirjoittamasta blogia. Olen rakennuttamassa muuttovalmista Sievitaloa Hämeenlinnaan. Rakennusluvan saamisesta on kohta kaksi viikkoa, joten lainvoimaiseksikin se kohta tulee.

Selostan lyhyesti, miten projekti on lähtenyt käyntiin:
  • Tuttava yllytti rakentamaan ja lupautui samalla vastaavaksi työnjohtajaksi (tarina sinänsä)
  • Päätin harkita asiaa ja varasin tontin, tämä tapahtui joskus keväällä 2011
  • Ostin tontin kun rahoitus rupesi järjestymään
  • Teetin maaperätutkimuksen tontilla (saatiin kimpassa kohtuullinen tarjous)
  • Tilasin talopaketin Sievitalolta. Tilaajan eli minun vastuulla on kaikki lupa-asiat sekä sokkelin ulkopuoliset asiat (liittymät, maatyöt, salaojat ym.) sekä sisätäytöt. Perustuksista valmiiksi asti rakentaminen kuuluu Sievitalolle. Talo rakennetaan paikanpäällä ns. pre-cutista, ei siis elementeistä.
  • Sievitalon pohjaan ei oikeastaan tullut mitään muutoksia, mun mielestä kompakti ja viihtyisä ratkaisu...Kylppäriin tuli lavuaari, joku ovi kääntyy vähän eri suuntaan ja siinäpä se.
  • Hommasin, pääsuunnittelijan, kvv/iv vastaavan ja hain rakennuslupaa
  • Lupa myönnettiin 3.11.2011 ja annettiin tiedoksi 7.11.2011.
  • Loput selviävät tästä blogista. Tervetuloa!
